はい、できます。
工程(作業)を表すバーのプロパティ(属性)設定画面で、要員あるいは機材などを「必要資源」として登録することにより、割り当てることができます。
資源を工程に割り当てると、山積みグラフに表示して負荷状況を見える化し、負荷調整などの資源管理を効率よくできるようになります。
工程に資源を割り当てるには、「資源マスター」に資源を登録しておく必要があります。

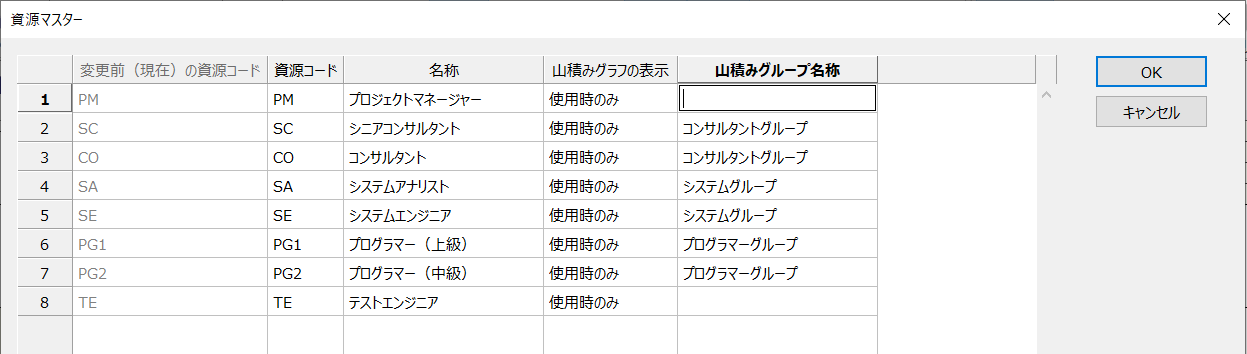

【資源マスター画面で資源を登録】

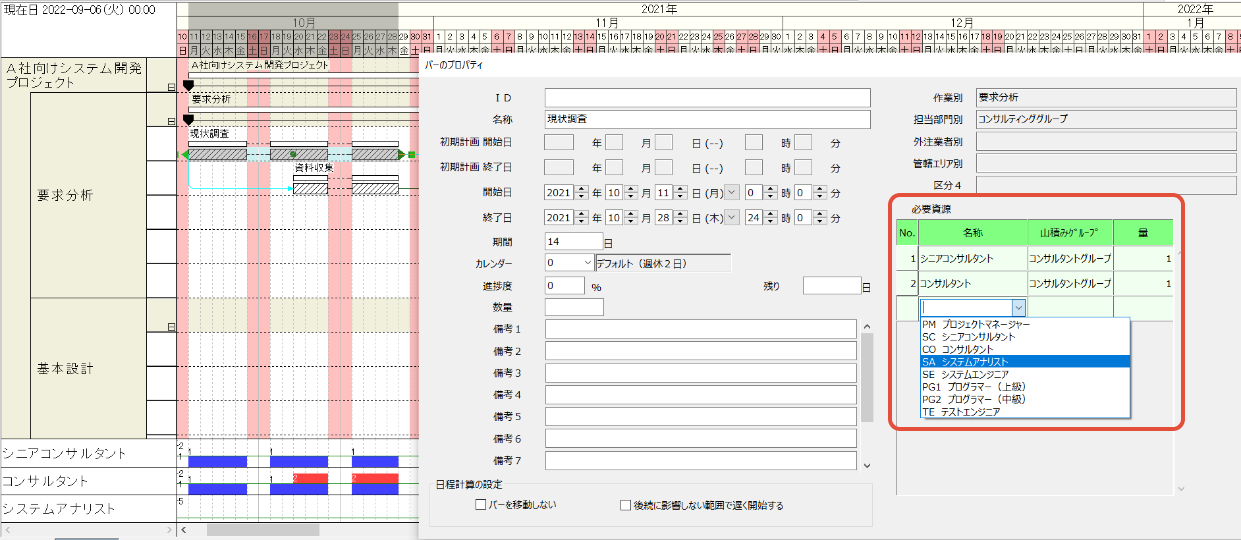

【バーのプロパティ画面で資源を割り当て】

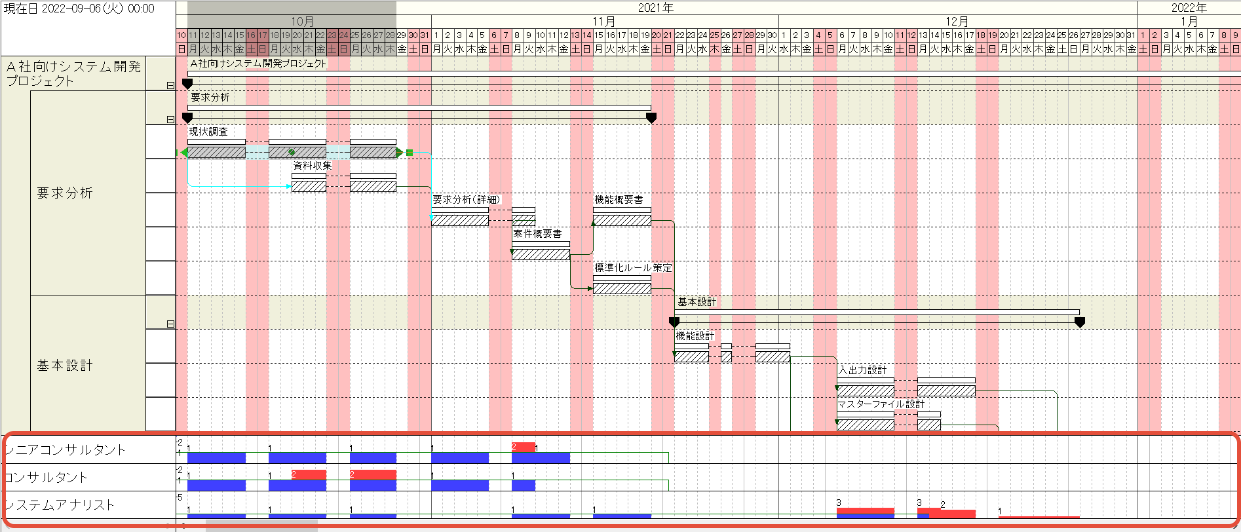

【山積みグラフに表示】
